Bestyrelsen er tæt på afslutningen af udskiftningsplanerne for bebyggelsens flisearealer. Vi måtte revidere planerne efter at kommunen i 2016 begyndte at grave flere steder for at udskifte tærede fjernvarmerør. Vi ville selvfølgelig ikke bruge penge på at lægge fliser som kommunen derefter pillede op igen. Derfor blev Fase 3 udskudt til graveriet var afsluttet.

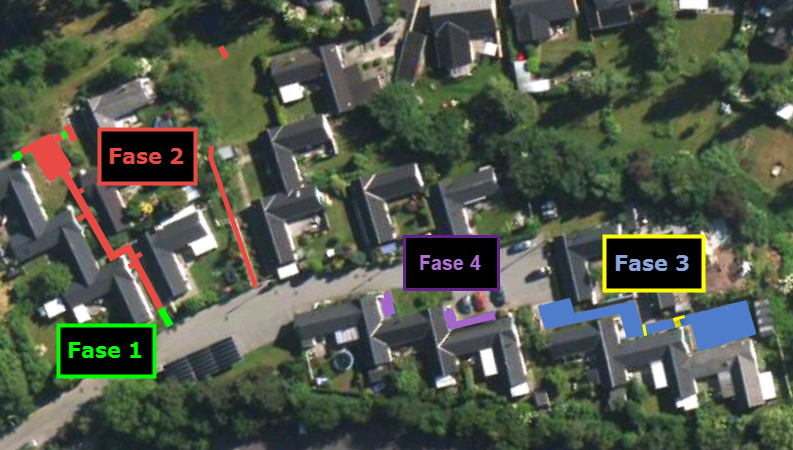

Fase | Beskrivelse | Afsluttet |
---|---|---|
Fase 1 | Udskiftningen af tre trapper (grøn). | 2013 |
Fase 2 | Udskiftning af fliserne i den vestlige ende samt den lange trappe midt på fællesarealet ved søen (rød). | 2015 |
Fase 3 | Udskiftning af fliser og trapper i den østlige ende (blå). | 2019 |
Fase 4 | Udskiftning af fliser og trapper ud for H-22, H-24 og H-26 (lilla). Eventuelle hængepartier efter de forrige 3 faser. | 2022 |
Yderligere detaljer for Fase 4 samt pladser til affaldscontainere kan findes her:
